결론 먼저

하계 피크가 동계 피크 이하로 유지되는 조건에서 50kW 감축 시 연간 최대 약 563만 원, 100kW 감축 시 연간 최대 약 1,125만 원 수준의 전기요금(기금·부가세 포함) 절감 효과를 기대할 수 있으며, 현장 조건에 따라 약 0.8~1.6년 내외의 투자비 회수가 추정됩니다.

1. 15분의 급증이 1년을 좌우하는 한전 기본요금 피크연동제 구조와 계약종별 영향

겨울철 매서운 한파가 몰아칠 때 상업용 빌딩, 교육시설, 지식산업센터 및 중소 제조 공장에서 시스템 에어컨(EHP), 전기 히터, 외기 조화기가 출근 시간 직후인 오전 9시 전후로 동시 가동되면 사업장 수전단의 유효 부하가 급격히 치솟습니다. 다수의 일반 사업장 및 시설 관리 실무자는 전기를 실제로 많이 사용한 누적 전력량(kWh)만큼만 전기요금이 청구된다고 생각하기 쉽지만, 계약전력 300kW 이상의 일반용(을) 및 산업용(을) 고압 전력을 사용하는 대용량 수용가의 기본요금 부과 방식은 전혀 다른 메커니즘으로 동작합니다. 한국전력공사의 기본공급약관 제68조(요금적용전력의 적용) 규정에 따르면, 고압 수용가의 매월 청구 기본요금은 검침 당월을 포함해 직전 12개월 중 동계인 12월, 1월, 2월과 하계인 7월, 8월, 9월, 그리고 검침 당월에 기록된 최대수요전력 가운데 가장 높은 수치를 기준으로 산정되어 1년간 매월 고정 부과됩니다 1.

여기서 최대수요전력(Peak Demand)이란 한국전력공사 기본공급약관 제6조(정의)에 따라 수전 계량 지점에 설치된 전자식 계량기가 매 15분(900초) 단위로 적산한 평균 유효전력값(kW)을 의미합니다 1. 이는 1년 365일 총 3만 5,040개의 15분 계측 구간 중 혹한기 오전 단 1회(15분) 동안 실외기와 전열기가 일시적으로 겹쳐 기동하여 최대수요전력이 600kW로 튀어 올랐다면, 이후 봄이나 가을철에 냉난방기를 끄고 공정을 축소하여 실제 사용량이 크게 줄어들더라도 향후 12개월 내내 매월 600kW에 해당하는 기본요금을 강제로 납부해야 함을 뜻합니다. 국회 기후에너지환경노동위원회 국정감사(이종배 의원실 제출자료)에 따르면, 1년 중 우발적으로 발생한 단 15분의 피크로 인해 일반용과 산업용 고객이 부담하는 실제 연간 기본요금 총액은 월평균 최대수요전력을 기준으로 추산한 정상 요금 대비 약 34.7%나 과다 지출되는 구조적 불이익을 겪는 것으로 조사되었습니다 2. 동계 최대부하 시간대(오전 9시~12시, 오후 17시~20시)의 높은 전력량 요금뿐만 아니라 1년 치 고정 지출을 결정짓는 기본요금의 성패가 이 15분에 달려 있으므로, 겨울철 피크 억제는 단기 절전을 넘어선 재무 리스크 방어 전략입니다.

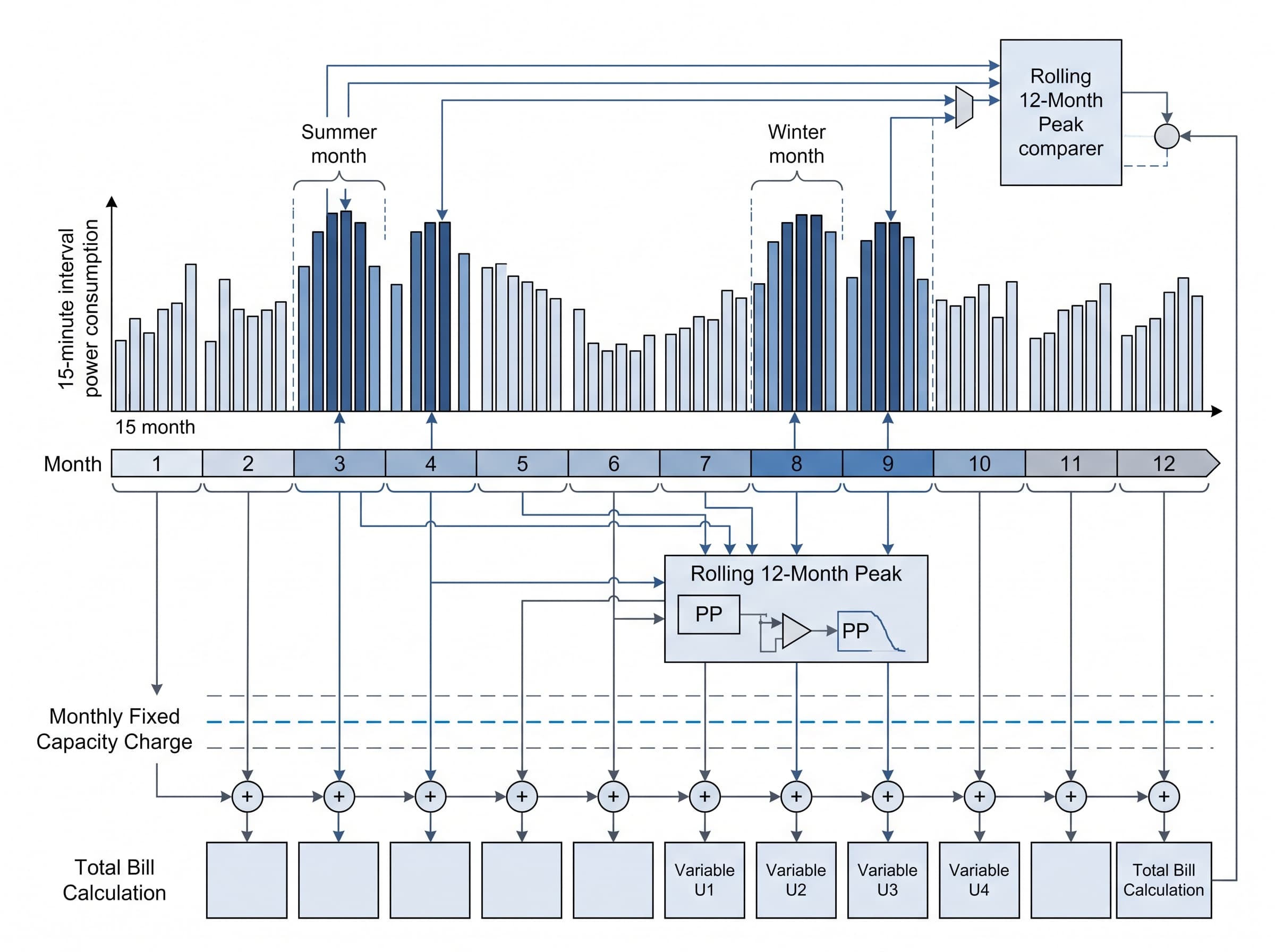

한전의 12개월 롤링 피크 요금적용전력 산정 원리를 설명하는 도식
동계(12~2월) 및 하계(7~9월) 중 발생한 단 한 번의 15분 최대수요전력은 향후 12개월간 매월 기본요금의 산정 기준이 됩니다.

2. 최대수요전력제어기(피크제어기)의 예측 알고리즘과 다단계 차단 메커니즘

최대수요전력제어기(Peak Demand Controller)는 특별고압 및 고압 수전반의 한전 전자식 전력량계로부터 계량 펄스(Pulse) 신호나 RS-485 통신 인터페이스를 실시간으로 입력받아 피크 초과를 사전에 감지하고 부하를 능동적으로 통제하는 지능형 하드웨어 장치입니다. 제어기는 단순히 현재 수전되고 있는 순간 부하(kW)만을 감시하는 데 그치지 않고, 한전 계량기가 연산하는 것과 동일하게 15분의 계량 시한(Demand Interval)을 1초 또는 수 초 단위의 세부 구간으로 쪼개어 누적 전력량의 증가 기울기와 추세를 모니터링합니다. 이를 통하여 ‘현재와 같은 전력 소비 속도가 이번 15분 주기의 잔여 시간 동안 지속될 경우 계량 시한 종료 시점에 관리자가 정해둔 목표 전력(Target Demand)을 돌파할 것인가’를 수시로 산출하는 예측 알고리즘을 실시간 구동합니다.

만약 연산 엔진이 15분 종료 시점에 목표 설정 전력을 초과할 것으로 예측하면 피크제어기는 사전 프로그래밍된 단계별 제어 시퀀스를 작동시킵니다. 일반적으로 1단계에서는 제어반 부저와 담당자 스마트폰·문자로 경보를 전송하고, 2단계에 진입하면 최하위 우선순위로 묶인 공용부 냉난방기와 외기 취입 팬을 일시 정지시킵니다. 3단계에 도달하면 사무실 시스템 에어컨 실외기의 압축기 주파수를 강제 인버터 다운시키거나 송풍 모드로 자동 전환하여 15분 적산 전력량이 목표치를 넘지 않도록 억제합니다. 해당 15분 계량 주기가 종료되고 새로운 15분이 시작되면, 차단되었던 설비들은 미리 정해진 지연 시간(Delay Time)을 두고 단계적으로 기동을 재개합니다. 최근의 고도화된 시스템은 EHP 실외기 제어뿐만 아니라 비상발전기 동기 투입이나 배터리 에너지 저장장치(BESS)의 방전 지령과 유기적으로 연계되어 공장 생산 라인의 설비 전원 차단 없이도 피크를 깎아내는 정밀 제어 방식으로 진화하고 있습니다.

3. 피크 저감량별 기본요금 절감 추정치와 하계 피크 연동 조건 및 회수 기간

피크제어기를 통해 절감되는 순수 전기 기본요금은 ‘요금적용전력 감축량(kW) × 기본요금 단가(원/kW) × 12개월’의 공식으로 산출됩니다. 2025~2026년 기준 한국전력공사 전기요금표에 명시된 일반용(을) 고압A 선택Ⅱ 요금제와 산업용(을) 고압A 선택Ⅱ 요금제의 기본요금 단가는 1kW당 월 8,320원입니다 3. 만약 겨울철 오전 동시 난방 부하를 분산 억제하여 15분 피크를 50kW 낮추는 데 성공한다면, 매월 약 41만 6,000원씩 연간 기준 순수 기본요금만 약 499만 2,000원의 절감 효과를 기대할 수 있습니다 3. 여기에 부가가치세(10%)와 전력산업기반기금 부과요율(2024년 7월 3.2%, 2025년 7월 이후 2.7% 적용)이 연동되므로 고지서상 합산 청구액 기준 절감분은 더 커집니다 3.

피크 저감량을 100kW로 확보할 경우, 기금 2.7%와 부가세 10%를 합산한 총 12.7%의 부가 요율을 반영한 연간 청구액 절감 추정치는 최대 약 1,125만 2,000원에 이릅니다 3. 그러나 이 연간 절감액은 ‘사업장의 하계(7~9월) 피크가 동계 억제 피크 이하로 유지된다’는 전제 조건이 충족될 때만 온전히 실현될 수 있습니다. 만약 겨울철에 피크제어기를 통해 난방 피크를 100kW 줄였더라도, 다가오는 7~8월에 폭염으로 인해 에어컨 풀가동으로 여름 피크가 겨울철 피크를 크게 웃돌아 경신된다면, 한전 약관 제68조에 따라 그 시점부터 향후 12개월간의 요금적용전력이 하계 피크 수치로 재설정되어 동계 감축을 통한 연간 기본요금 절감 효과가 사실상 무효화되거나 대폭 축소될 수 있습니다 1. 한편 설비 구축비의 경우 피크제어기 본체 하드웨어 비용 외에도 제조사별 중앙제어 게이트웨이(삼성전자 DMS 2.5 약 200만~350만 원, LG전자 ACP 또는 PDI 전력분배표시기 약 250만~450만 원)와 BACnet/Modbus 프로토콜 연동 라이선스(약 100만~250만 원), 한국전기공사협회 표준품셈에 따른 신호 배선 및 통신 공사비(약 150만~350만 원)를 포함하여 현장 규모(실외기 5~15대 수준)에 따라 총 500만~1,500만 원 선에서 실구매 견적이 형성됩니다. 따라서 하계 피크가 동계를 넘지 않도록 연중 통합 운용한다는 조건하에, 50~100kW 피크 억제 시 약 0.8~1.6년 내외의 투자비 회수 기간(추정치)이 산출됩니다.

비교 항목30kW 피크 감축 시50kW 피크 감축 시100kW 피크 감축 시150kW 피크 감축 시
월간 기본요금 절감액 (추정치)249,600원416,000원832,000원1,248,000원
연간 순수 기본요금 절감액 (추정치)2,995,200원4,992,000원9,984,000원14,976,000원
연간 총 청구액 최대 기대 효과 (기금·부가세 12.7% 포함)약 3,376,000원약 5,626,000원약 11,252,000원약 16,878,000원
설비 구축비 (제어기, 제조사 게이트웨이, 품셈 공사비 포함)약 500만~750만 원약 700만~950만 원약 950만~1,350만 원약 1,300만~1,800만 원
예상 투자 회수 기간 (추정 범위, 하계 피크 미초과 시)약 1.5년 ~ 2.2년약 1.2년 ~ 1.7년약 0.8년 ~ 1.2년약 0.8년 ~ 1.1년
피크 저감량별 연간 전기요금 절감 추정치 및 투자비 회수 기간 (하계 피크 미초과 전제, 단가 8,320원/kW, 기금 2.7%, 부가세 10% 기준)

4. 설비 유형별 차단 우선순위 수립과 실내 쾌적도 유지 제어 기술

피크제어기를 도입하여 실제 요금 절감 혜택을 극대화하면서도 재실자나 입주사의 난방 불편 민원을 최소화하려면, 수전 계통에 연결된 전력 부하의 성격을 엔지니어링 관점에서 정밀하게 구분해야 합니다. 병원 응급실이나 수술실 설비, 전산 센터의 서버 랙 항온항습기, 공장 핵심 생산설비(사출 성형기, 분쇄기, 연속 가열로 등)처럼 전원 공급이 수 초라도 차단될 경우 인명 피해나 막대한 공정 불량으로 이어지는 핵심 필수 부하는 피크제어 대상에서 원천 배제해야 합니다. 대신 공간의 열용량(Thermal Mass)이 커서 전원이나 압축기가 몇 분간 멈추더라도 실내 온도 변화가 서서히 일어나는 열적 관성 부하를 핵심 제어 타깃으로 지정해야 합니다.

실무적으로 가장 유효한 제어 순서는 1차적으로 비상주 공간인 복도, 엘리베이터 홀, 지하 주차장 배기 팬 및 급탕 온수용 전기 저장조 히터입니다. 그 다음 2차 제어 단계로 상주 사무실 및 교실의 시스템 에어컨 실외기들을 3개에서 5개 그룹으로 균등하게 쪼개어 로테이션 순환 제어를 적용합니다. A그룹 실외기를 3분 정지시킨 후 재가동하고 이어 B그룹 실외기를 3분 제어하는 방식을 순환 적용하면, 실내 온도는 0.5~1도 안팎으로 극히 미미하게 변동하여 재실자가 추위를 체감하기 어렵습니다. 국토교통부 고시 건축물의 에너지절약설계기준에서도 일정 규모 이상의 건물에 최대수요전력제어설비를 채택할 경우 전기설비부문 에너지절약성능지표(EPI)에서 고득점 가점을 부여하고 있어 신축 및 기축 건축물 전반에 제도적 설치 유인이 정착되어 있습니다 4.

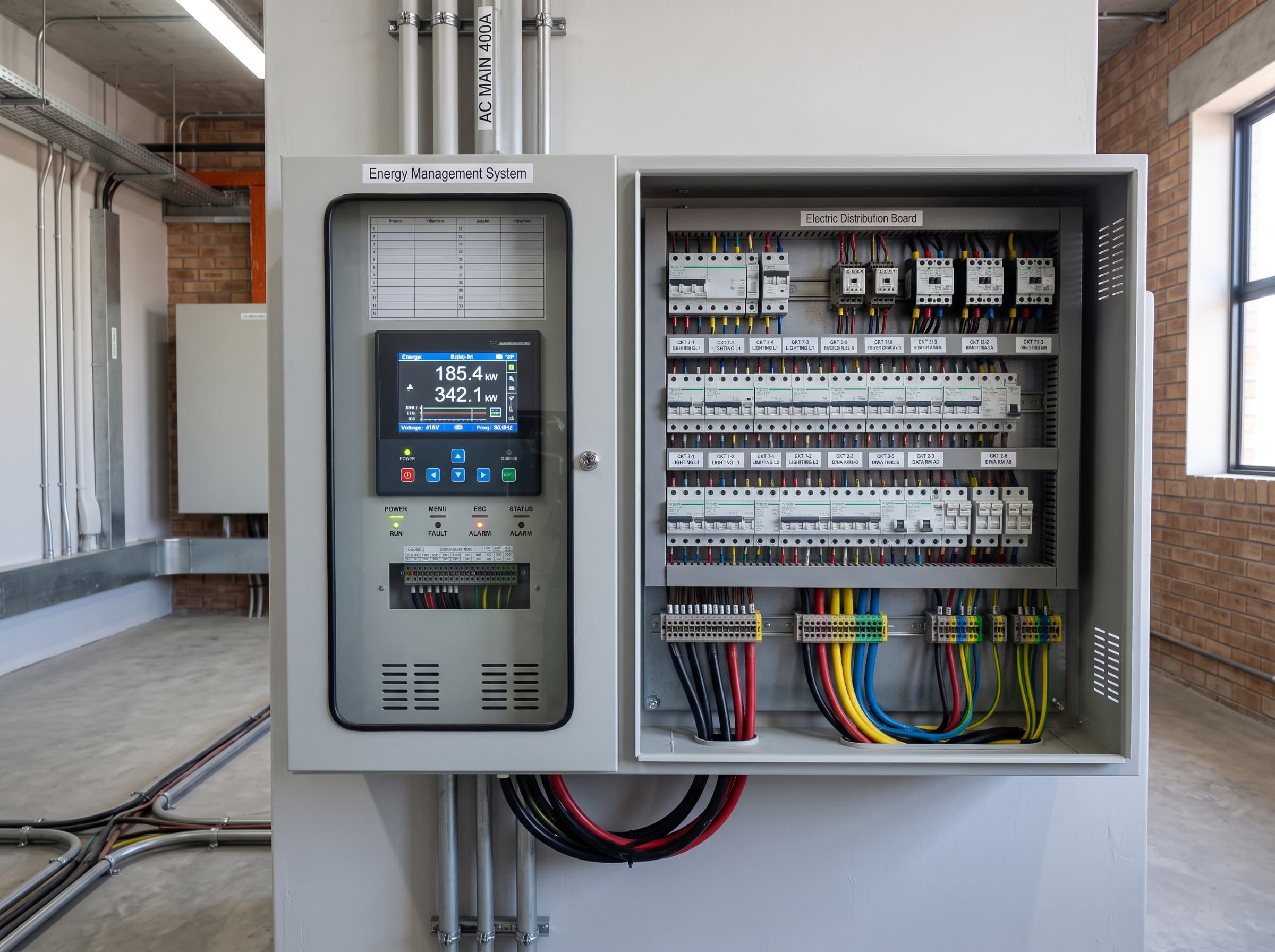

빌딩 수전실 배전반 내부에 설치된 최대수요전력제어기 패널과 회로
수전반 내부의 제어기 패널은 실시간 전력 사용량을 감시하며 위험 수준 도달 시 비필수 난방 부하를 단계적으로 차단합니다.

5. 흔한 현장 실패 요인: 30% 계약전력 하한선과 리바운드 피크 방지 대책

피크제어기를 설치하더라도 의도한 요금 절감 혜택을 전혀 보지 못하는 대표적인 현장 실패 원인은 한전 공급약관의 ‘계약전력 30% 하한선 규정’을 간과하는 데서 발생합니다. 한전 약관상 수용가의 실측 최대수요전력이 아무리 낮더라도, 당월 청구 기본요금의 기준이 되는 요금적용전력은 ‘계약전력의 30%’ 밑으로는 절대 내려가지 않습니다. 가령 수전 계약전력이 1,000kW로 과도하게 체결된 수용가라면, 피크제어기를 통해 겨울철 15분 피크를 200kW까지 철저히 억제하더라도 기본요금은 하한선인 300kW(1,000kW × 30%) 기준으로 강제 청구됩니다. 따라서 피크제어기를 도입하기 전 최근 2~3개년의 파워플래너 실측 데이터를 정밀 대조하여, 계약전력 자체가 실제 피크 부하에 비해 지나치게 높게 묶여 있다면 한전 지사를 통해 적정 계약전력으로 낮추는 감설(직권 변경) 절차를 선행해야만 낭비되는 기본요금을 정상화할 수 있습니다.

또 다른 심각한 기술적 실패는 ‘리바운드 피크(복귀 시 동시 돌입 전류)’ 현상입니다. 15분의 계량 주기 동안 목표 전력을 넘지 않기 위해 정지되었던 복수의 실외기들이 다음 15분 계량 주기가 열리자마자 일제히 압축기를 켜면, 기동 전류(Inrush Current)가 순간적으로 중첩되어 직전 주기보다 훨씬 높은 2차 피크가 발생하는 역효과를 빚습니다. 이를 예방하려면 제어 소프트웨어에 부하 그룹별로 30초에서 60초의 기동 시차를 두는 시퀀셜 인터록을 걸어야 합니다. 특히 비용을 아끼기 위해 EHP 실외기 전원선에 전자접촉기(MC)를 달아 전원을 강제로 온오프하는 무리한 시공을 하면 크랭크케이스 오일 히터가 꺼져 압축기 오일 프리징 및 압축기 파손(소손)이 발생합니다. 반드시 삼성 DMS(Data Management Server)나 LG ACP(Advanced Control Platform)/PDI와 같은 제조사 공식 중앙제어 인터페이스를 연계해 통신으로 온도를 1~2도 상향하거나 송풍 모드로 전환하는 통신 소프트웨어 제어 방식을 채택해야 설비 수명을 보호할 수 있습니다.

6. 단계별 구축 가이드와 전기안전관리자·한전 사전 협의 절차

최대수요전력제어 시스템 구축의 첫 단추는 한전 파워플래너(Power Planner) 포털에서 직전 1~2개년의 15분 단위 부하 곡선을 추출하는 작업입니다. 지난 2년간 하계(7~9월)와 동계(12~2월)의 최고 피크 발생 요일, 시간대, 당시 외기온도 데이터를 교차 분석하여 사업장의 피크 성격이 하계 주도형인지 동계 주도형인지 명확히 판별해야 합니다. 만약 하계 피크가 동계보다 월등히 높은 현장이라면 겨울철 피크만 깎아서는 연간 절감 효과를 보기 어려우므로 여름철 냉방 피크까지 함께 제어할 수 있는 부하 용량을 확보해야 합니다. 이후 상주 또는 선임 전기안전관리자와 협의하여 제어에 참여할 실외기 그룹과 용량을 산정하고, 과거 최고 피크 대비 약 10~15% 내외를 1차 감축 목표치로 설정하는 것이 냉난방 민원을 피하는 현실적인 가이드라인입니다.

현장 시공 단계에서는 특고압·고압 수전반의 한전 계량기 2차 측 펄스 검출기(Optical Pick-up 또는 전용 펄스 모듈) 부착 시 반드시 관할 한전 지사에 사전 통보하고 담당 직원의 입회하에 계량기 봉인 해제 및 재봉인 절차를 적법하게 밟아야 합니다. 통신 선로 공사 시에는 전력 간선에서 유입되는 고조파 노이즈로 인한 통신 에러를 차단하기 위해 실드 트위스트 페어(Shielded Twisted Pair) 케이블을 전선관에 단독 배관해야 합니다. 설치 완료 후 첫 동계 시즌에는 기상청 한파특보가 발령된 영하 10도 이하의 혹한기 오전에 관리자가 제어 모니터링 화면을 상시 대조하며, 실외기 외기온 보정 계수와 그룹별 정지 지속 시간을 1~2분 단위로 미세 조율(Tuning)해야만 급격한 외기 변동 속에서도 안정적으로 목표 피크를 방어할 수 있습니다.

자주 묻는 질문

Q. 피크제어기가 작동하면 겨울철 실내 난방이 너무 추워지지 않나요?

A. 피크제어기는 건물 전체 난방을 장시간 차단하는 것이 아니라, 여러 대의 실외기를 3~5분 단위로 번갈아가며 송풍 모드로 바꾸거나 순환 제어합니다. 건물의 단열재와 실내 열용량 덕분에 온도 강하는 0.5~1도 내외에 그쳐 체감 추위는 미미합니다.

Q. 피크제어기를 설치하면 이번 달 전력량 요금도 크게 줄어드나요?

A. 피크제어기의 핵심 목적은 15분 단위 최대수요전력을 억제하여 1년간 부과되는 '기본요금'을 감축하는 데 있습니다. 부하 차단에 따라 월간 전력 사용량(kWh) 요금도 소폭 감소하지만, 전체 절감 금액의 80~90% 이상은 고정 기본요금 인하에서 발생합니다.

Q. 겨울철에 피크를 낮춰 두었는데 여름철에 냉방 피크가 더 높게 경신되면 어떻게 되나요?

A. 한전 약관상 직전 12개월 중 동계와 하계의 최고 실측치를 요금적용전력으로 취하므로, 여름철에 겨울 피크보다 높은 수치가 발생하면 그달부터 향후 1년간 여름 피크를 기준으로 기본요금이 상향 재산정됩니다. 따라서 피크제어기는 여름철에도 지속적으로 목표 전력을 설정해 연중 관리해야 합니다.

참고 자료

  1. 한국전력공사 기본공급약관 제68조(요금적용전력) 및 제6조(정의)한국전력공사 (KEPCO)
  2. 15분 피크에 장기 요금 부담... 한전 기본요금 개편 요구에너지신문
  3. 한국전력공사 계약종별 전기요금표 및 전력산업기반기금 부과요율 개정 안내한국전력공사 (KEPCO ON)
  4. 건축물의 에너지절약설계기준 (국토교통부고시 전기설비부문 성능지표)국가법령정보센터
